(1)实验内容及重点
本实验模拟全寿命周期造价控制。学生可以选择模拟全过程或者投资决策、设计与招投标、施工、运营维护等任何一阶段的造价控制。
● 设计阶段 利用BIM管理模型,完成招标清单工程量、招标控制价、投标报价、施工图预算的编制。
A. 招标工程量清单及控制价:BIM 模型建立完成之后可以快速生成工程量,学生模拟建设单位或者造价咨询机构应用BIM管理模型、工程量计价软件、预算定额,编制招标清单工程量、招标控制价。
B. 施工图预算:了解施工图预算编制原理,掌握编制方法。学生模拟施工企业利用BIM模型,依据项目的施工组织设计、施工单位的实际状况、投标策略编制投标报价、施工图预算。
● 施工阶段学生根据BIM 软件平台,对施工阶段进行实时监控和模拟,通过工程变更信息的收集、整理、分析;同步实现BIM模型的图形、信息的实时更新,在 BIM模型中定期地进行造价实际发生值与目标值的比较,找出其中的偏差,并分析偏差产生的原因,采取有效措施加以控制,以保证造价控制目标的实现。利用BIM5D软件实现施工阶段的造价控制功能。
● 竣工阶段根据施工阶段的进展,BIM 模型数据库不断完善,设计变更等信息的不断录入与更新,形成竣工BIM模型。学生能够在BIM模型中根据需要进行工程量分阶段、位置的拆分与汇总,实现“框图出量”。能够在 BIM 模型的基础上加入综合单价的工程造价分析元素对进度款进行确认,形成造价文件进行进度款结算。
(2)实验步骤
步骤一:将BIM管理模型导入“软件5 斯维尔三维算量软件”,编制实际工程土建工程量清单;
步骤二:将BIM管理模型导入“软件6 斯维尔安装算量软件”,编制实际工程安装工程量清单;
步骤三:将土建和安装工程量导入“软件7 斯维尔计价软件”,根据预算定额、计价文件,编制实际工程招标控制价;
步骤四:将土建和安装工程量导入“软件7 斯维尔计价软件”,根据企业定额、投标策略,编制实际工程投标报价;
步骤五:将招投标工程量清单导入“软件8 斯维尔BIM5D造价控制软件”,进行工程变更和造价控制的模拟实验。
步骤六:将实际工程量清单导入“软件8 斯维尔BIM5D造价控制软件”,进行竣工结算。
(3)实验功能和效果
● 学生可以通过本实验熟悉全寿命周期造价控制整体流程,并且重点掌握招标工程量清单、施工图预算、竣工结算的造价控制。
● 熟悉掌握BIM造价软件,培养学生工程量计量与计价,以及综合单价分析能力。
● 熟悉掌握变更、索赔程序,以及培养学生进行工程结算能力。
本实验项目的典型实验效果图如下:

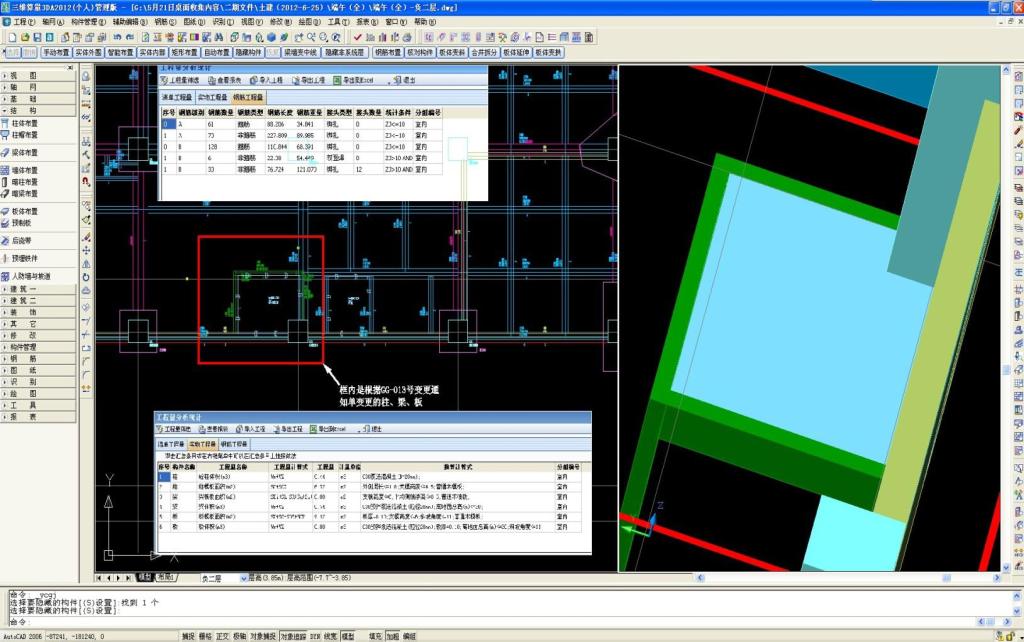

全寿命周期工程项目造价控制整体框架

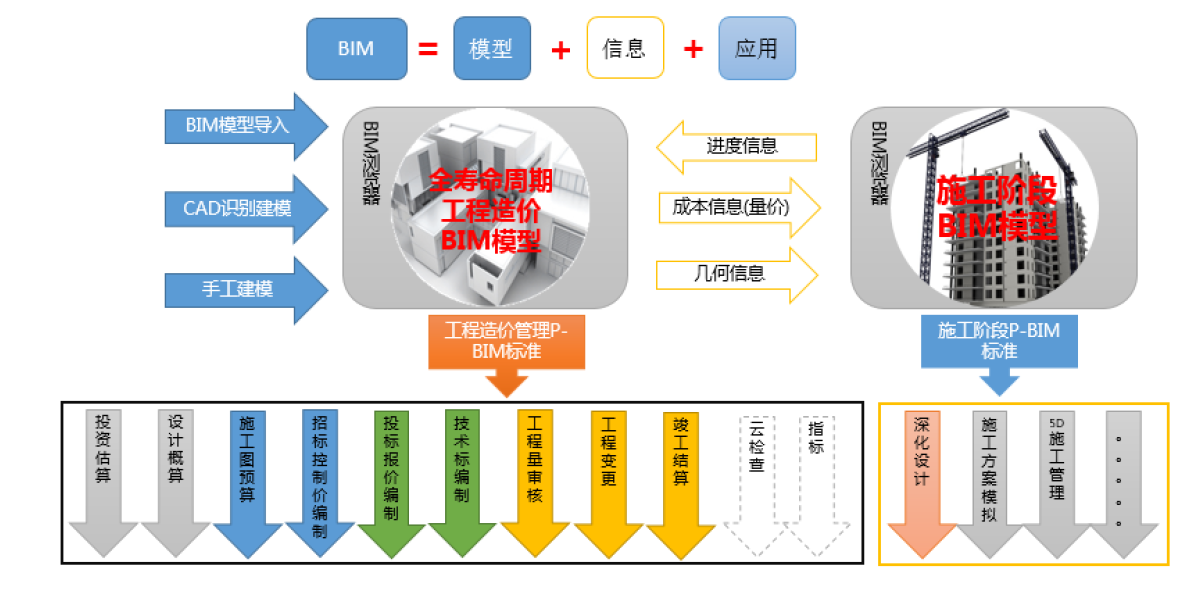

工程造价BIM模型建立及应用过程

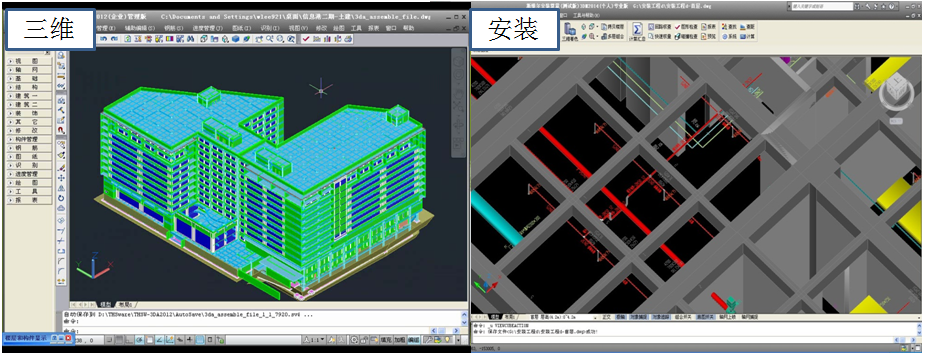

工程造价BIM模型(三维、安装等)
基于BIM模型竣工结算
基于BIM模型运营维护管理
